本网讯(毛庆)巍巍荆山,悠悠沮漳。金秋时节,在湖北省南漳县李庙镇的群山中,挖掘机、装载机等大型机械设备轰鸣作响,建设者们紧张有序进行施工作业。
作为目前湖北省在建装机规模最大的抽水蓄能项目,南漳抽水蓄能电站总装机容量180万千瓦,设计年发电量约20亿千瓦时,电站建成后,将有效优化区域能源结构、提升电网应急调峰和供电保障能力。
施工现场,昔日的山谷,已现水库雏形。南漳抽水蓄能电站的上水库镶嵌于海拔950多米的葱郁群山之中,下水库静卧海拔不足400米的山谷深处。上下水库高低落差达550米,水,为什么能往高处流?
“这背后靠的是6台30万千瓦可逆式水泵水轮发电机组。每一套设备既能当电动水泵抽水,又能当水轮发电机发电。”三峡建工南漳项目部专业师李富宽说,抽蓄电站就像一个“电力搬运工”,当风光等新能源发电量大增时,便启动“囤货模式”,将水抽到上库;用电高峰时,再从上库放水发电。
把水从山下抽到山上,再放下来发电,原理看似简单,工程建设却殊为不易。
“施工难度较大的是地下工程,这里山体地质条件复杂,还受到断层带影响。”李富宽介绍,前期在开挖6号施工支洞时,一个月仅能前进40米。

▲李富宽(右一)在南漳抽水蓄能电站主厂房现场巡查。本文摄影:汤伟
为破解高边坡、复杂地层施工难题,项目团队通过对围岩监测数据的实时分析、爆破参数的动态优化以及开挖轮廓的毫米级控制,确保了全过程安全可控。
“像地下厂房,我们共分六层开挖,通过采用精细控制爆破工艺,有效降低了爆破振动、飞石、粉尘等因素对周边复杂环境的影响。”李富宽说,目前地下厂房已开挖至第Ⅲ层,岩锚梁混凝土已浇筑完成。

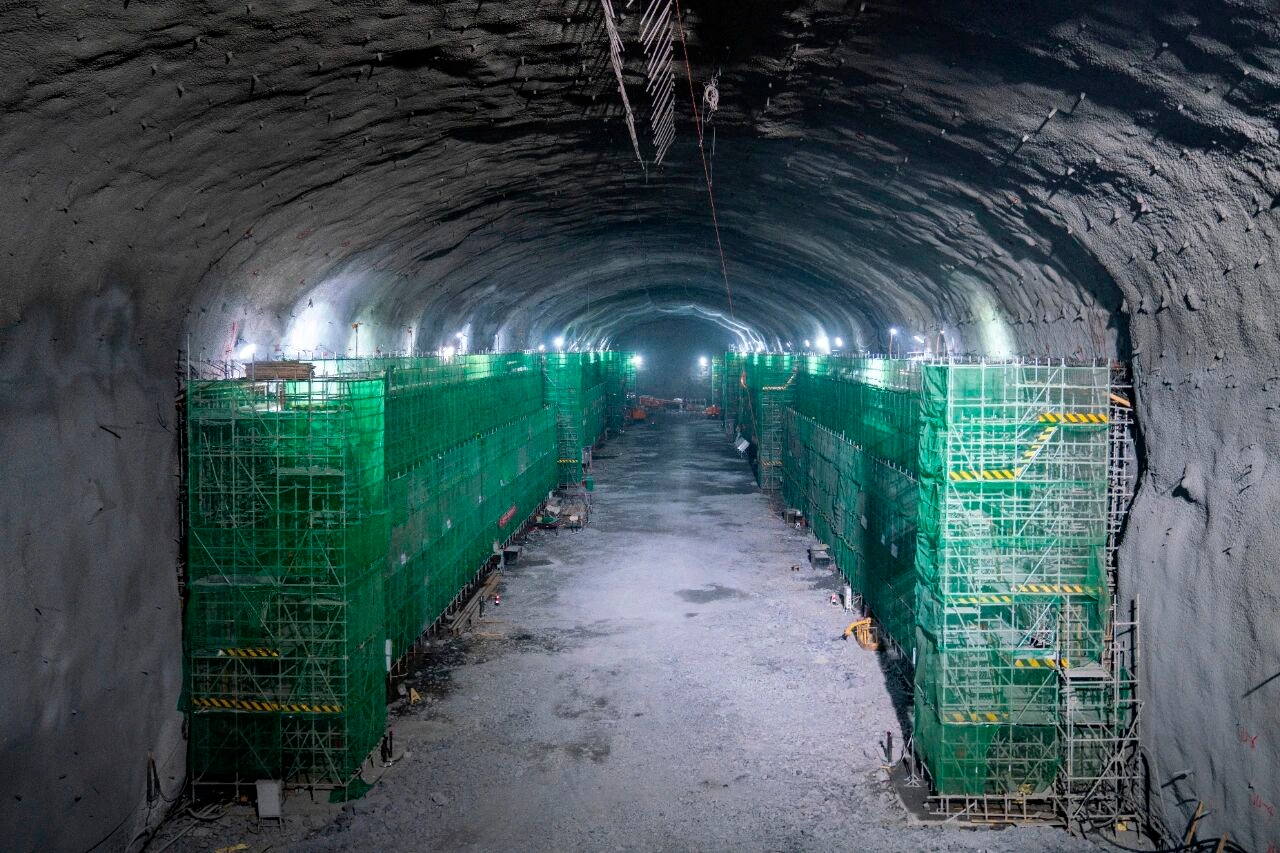

▲南漳抽水蓄能电站地下厂房,长233.8米、宽25米、高57米。图为主厂房工程建设全貌。
开挖关难,处理地质沉降关更难。项目团队面对的,是上水库覆盖层下的三个巨大岩溶漏斗,最深的一处直达地下130米。项目团队反复分析地质特性、推演施工场景,不“死磕”岩溶漏斗,而是利用振冲效应在地基中加入碎石桩加固地基,加速深厚覆盖层的排水固结,减小基础不均匀沉降。
“我们根据不同地层情况,选用适宜的旋挖钻头钻进,采用旋挖钻机引孔的施工方法,孔口设护筒,有效解决了施工难题。”李富宽介绍,通过在库底打洞、再用碎石填充并振动密实,形成了天然、稳定的受力体系。

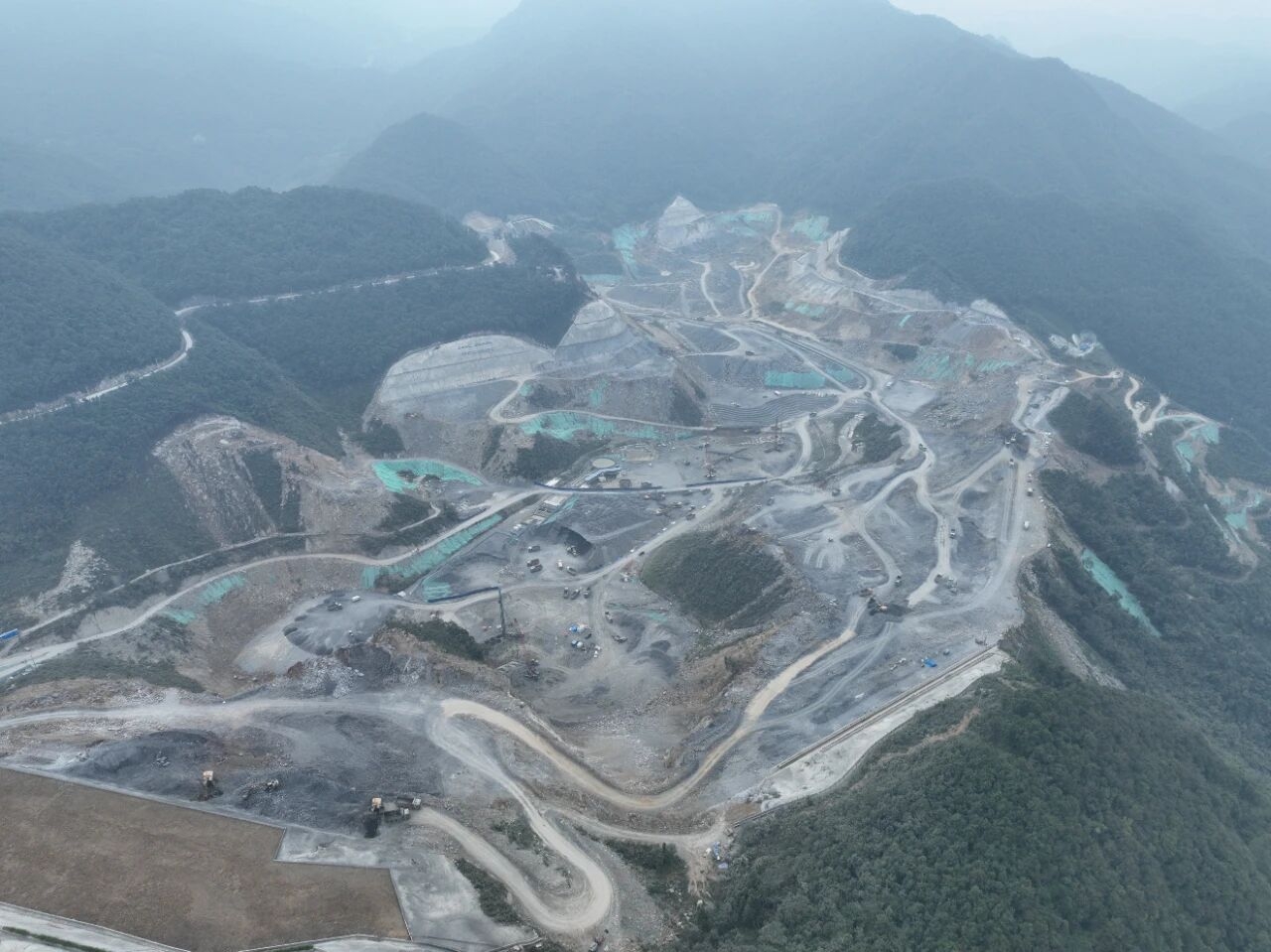

▲南漳抽水蓄能电站上水库施工现场
翻过一山又一山,下水库同样面临复杂的施工难题。下水库建成后的库容将达到1055万立方米,相当于4220个标准游泳池的蓄水量。电站常态化抽水和发电,会让下水库水位产生近40米的大幅涨跌。稳固79米高、260多米长的大坝边坡,成为项目建设的关键核心工序。
“我们将锚索往山体深处扎进50米到60米,死死‘咬’住大山最里层的坚硬岩石,再通过外部的混凝土锚墩联合钢筋混凝土护面板,创造出整体施加张拉力的条件,用内部的坚石,把外侧条件差的岩体紧紧‘兜’在边坡里面。”李富宽介绍,简而言之,是用锚索硬生生地把整座山的边坡给“拉”住了。

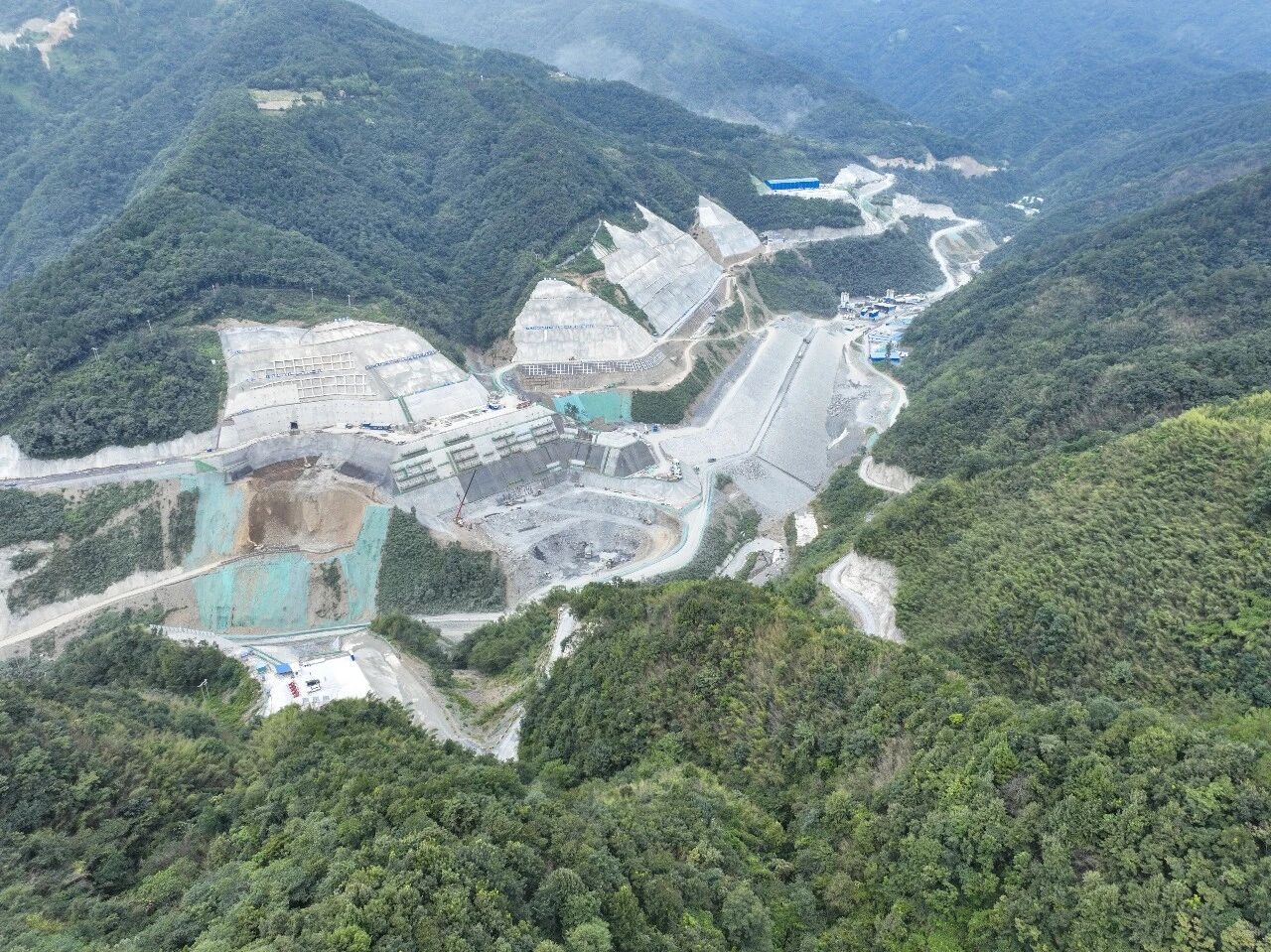

▲南漳抽水蓄能电站下水库施工现场
稳住了上水库,拉紧了下水库,接下来如何连通上下水库,打通超深引水竖井这一“咽喉要道”?这成为摆在项目团队面前的又一道难题。
南漳抽水蓄能电站引水竖井垂直高度593米,为国内抽水蓄能电站最长单级引水竖井,竖井向下深度相当于陡降近200层楼。由于深度深、山体岩石条件复杂,每前进一米都极为不易。
为打通输水大动脉,针对世界级超深竖井施工难点,项目团队选用国内智能化水平较高的扩孔式竖井掘进机(VBE)进行竖井施工。
“我们将采用‘定向钻导孔+反井钻导井+全断面扩孔’的新工艺,它可以避免自上而下开挖面临的岩渣堆积问题,还能实现‘边开挖、边支护、边出渣’,较传统钻爆法掘进效率提升3倍以上,同时大幅降低井下作业人员安全风险。”李富宽说,掘进机即将启动正式掘进,南漳抽水蓄能电站建设也将进入“加速期”。
目前,经过三年半的施工,工程已经到了建设高峰期。按照计划,2027年年初,地下厂房开挖将全面完成;2027年,大坝开始蓄水;2030年全部机组投产发电……未来,这里将有两湾静谧的湖泊镶嵌在山谷之中,水面波光潋滟,四周绿意盎然。
