本网讯(徐强)6月,库布其中北部新能源基地400万千瓦配套支撑性煤电项目进入工程建设高峰期,4台百万千瓦机组同步施工。这里不仅是技术攻坚的主战场,更是党建与工程深度融合的试验田。党建工作如同强劲引擎,正在为项目建设注入澎湃动力。
联建协同 打通建设堵点
眼下,项目进场桥梁施工进入收尾攻坚阶段,桥梁主体结构已全部完工,工人们正集中力量攻坚桥梁与G210国道平面交叉道口衔接及交通附属设施安装。

▲ 党员协调专班在进场桥梁荷载试验现场开展工作,全力推进桥梁收尾验收,保障按期通车。
“桥梁不通车,设备、材料进场只能绕行临时进场道路。”项目党总支书记郭朝晖说,“从G210国道下道后,运输车辆要绕行三四公里坑洼路段,限宽桩多、路面条件差,通行效率低不说,还存在不小的安全风险。”
然而,主进场道路桥及国道平面交叉道口建设涉及多家单位,任何一个环节卡住,主进场道路施工就会受影响,直接影响工程进度。
手续等不起,工程更等不起。党总支立即牵头成立党员协调专班,依托施工区党建联席机制,联合相关单位各支部同步推进,打通跨部门协调堵点。
专班党员干部分头对接各方,专人盯办审批手续,同步完善施工方案、占道申报材料,落实用地协调;各支部定期碰头会商,堵点问题现场敲定处置方案,手续办理周期大幅缩减。
“进场桥梁不只是通行道路,更是保障4台机组同步建设的关键运输命脉。跨单位支部联建,让调度协调效率大幅提升。”郭朝晖说,桥梁投用后,大件运输制约将彻底消除,为机组核心节点按期落地夯实基础。
星火科创 破解施工难题
4台百万千瓦机组同步建设,场地狭窄,大型构件吊装频繁,多台起重机械交叉作业——协调不好,轻则窝工,重则碰撞。其中,作为锅炉底部关键承载构件的冷端梁吊装是风险最高的环节之一。
“单件重达上百吨,必须由多台大型吊车同时抬吊才能就位。在有限的施工区域内,吊车臂架既要负重又要避开钢架和其他机械,稍有不慎就有碰撞风险。”项目工程管理部现场负责人说。
今年初,施工区大党建搭起平台,项目工程管理部党支部牵头,联合华东院、西北院等参建单位党员技术骨干,组建“漠上星火创新工作室”,以党组织为引领,以党员为骨干,聚焦施工痛点、难点问题展开攻关。
工作室党员技术骨干带头扎进现场,针对冷端梁吊装反复测算,运用建筑信息模型(BIM)技术对吊装全过程进行三维动态模拟,为每台吊车划定“回转禁区”,并依托智慧工地系统实时监控吊臂运行轨迹,最终形成了“大型锅炉冷端梁多机抬吊与防碰撞施工工法”——让吊装作业从“凭经验、靠感觉”变成了“有方案、有边界、有监控”,多机协同不再“打架”,单台冷端梁吊装时间由2天缩减至1天。
冷端梁稳稳落位,新的挑战又摆在面前。当前2号、3号机组锅炉受热面吊装焊接正酣,数十名焊工分布在钢架间紧张作业。火热的焊接场景背后,其实也发生过一场精益求精的攀登。
项目开工初期,焊口一次性检测合格率为95.1%,按照行业标准,这个数字已经满足机组投产的基础准入要求,但为了最大程度减少返工修补的可能、保障施工效率,项目设定了98%的优良标准。
如何让合格率更进一步?工作室党员骨干再次挺身而出,组建启航QC小组,精准锁定“未焊透”和“气孔夹渣”两大症结,从焊前清理到电流控制逐项优化。一个多月后,焊口一次合格率提高到了98%,为后续高效施工和机组长期安全稳定运行筑牢了根基。

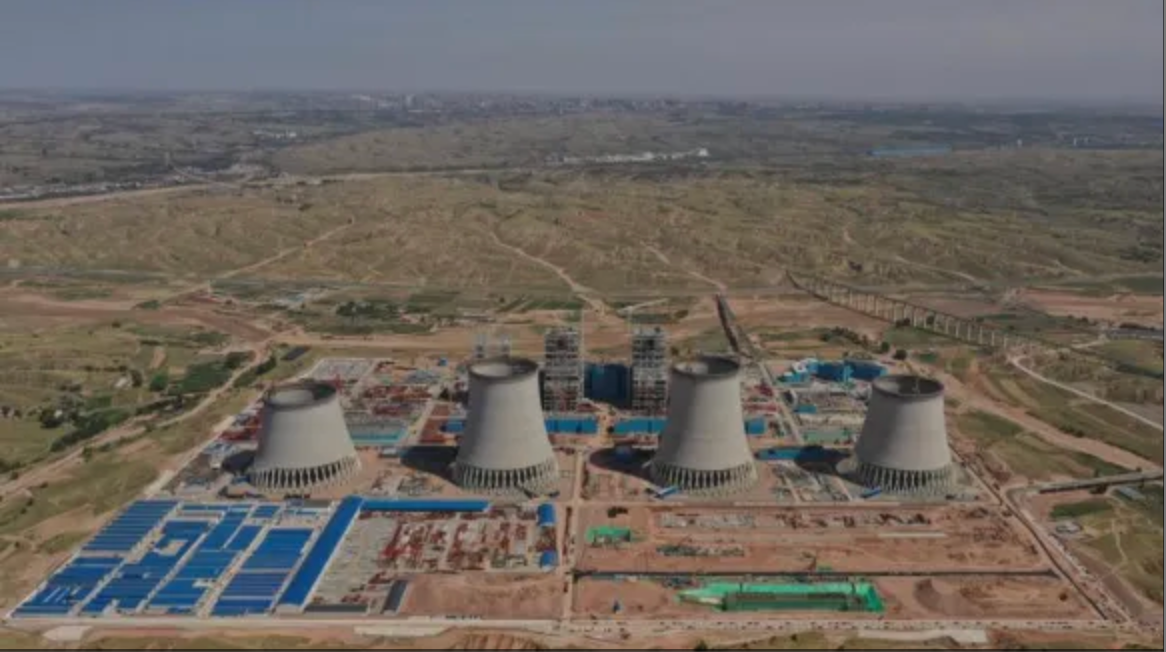

▲ 随着4台机组间冷塔、锅炉、主厂房拔地而起,库布其中北部新能源基地配套支撑性煤电项目全貌初显。
工程建设中的硬骨头一个接一个,难题出现在哪里,党员骨干就冲锋在哪里——发现问题,盯住不放,一抓到底,直到找到解决办法。目前,“漠上星火创新工作室”已形成5项工法、5项QC成果,受理专利40余项。
暖心服务 凝聚攻坚队伍
傍晚5点半,夕阳铺洒在施工区临建生活区,结束一天作业,3000余名工人陆续收工归来。食堂内热气腾腾的餐食有序供应,宿舍干净整洁,整个生活区环境清爽舒适。“吃住舒心、休息踏实,第二天上工精气神十足,干活效率都高了。”一名工人感慨道。
充足完善的后勤保障,是建设有序推进的重要支撑,也是项目“党建带工建”体系落地见效的生动成果。
“工程建设抓工期、攻难点,稳定的职工队伍是攻坚底气,民生服务是施工区党建工作不可或缺的一环。”项目党总支委员熊锐说,面对参建队伍多、人员规模大、日常后勤管理压力突出的现实难题,党总支联合各参建单位党支部共建共管生活区,把水电运维、消防巡查、环境保洁等工作划分到党员责任岗,实现党员网格员深入负责区域收集生活需求常态化、巡检管护机制常态化。

▲ 项目依托施工区大党建体系成立多支党员突击队,聚焦锅炉吊装、主厂房封顶等关键节点授旗出征,以党员先锋力量攻坚四机同建施工重难点。
暖心服务不只落脚生活区,更延伸至每一处作业现场。党总支牵头在施工区设置职工暖心驿站,专供工人施工间隙饮水休息;成立健康服务小组,每日上岗前统一开展血压、心率检测等,把细致贴心的民生保障送到施工一线。
飘扬在戈壁的党旗持续释放引领效能,当前项目4台机组主厂房A列全部到顶,3座汽轮发电机基础浇筑完成,2号锅炉本体安装完成超三成,间冷塔筒壁施工过半,工程进展按计划有序推进。
编辑:李雷 杜健伟 熊鑫
发布日期:2026年07月06日
